Formularz od dostawcy i checkbox, który zmienia wszystko
Coraz częściej spotykamy się z sytuacją w której Inwestor dostaje od dostawcy BESS formularz konfiguracyjny — kilka tabelek, gdzie należy zaznaczyć jakie funkcjonalności powinien mieć system BESS. Peak shaving, arbitraż cenowy, FCR, aFRR, black start, grid-forming, island mode. Lista jest długa i wszystko brzmi atrakcyjnie. Decyzja wydaje się oczywista: zaznaczamy wszystko! Tylko w jakim celu?
To jest jeden z najczęstszych błędów wejścia w projekt BESS. Nie dlatego, że grid-forming jest złą technologią — wręcz przeciwnie, to technologia coraz ważniejsza dla stabilności systemu. Problem tkwi w czymś innym: inwestorzy zaznaczają grid-forming na formularzu bez żadnego planu, jak z tej funkcjonalności skorzystają, co technicznie za nią stoi, co kosztuje i czy w ogóle jest dostępny produkt rynkowy, który za to zapłaci.
Ten artykuł ma na celu wyjaśnienie, czym grid-forming faktycznie jest, jak wygląda krajobraz regulacyjny w Europie i w Polsce, i co powinieneś wiedzieć, zanim zdecydujesz, czy ta opcja ma sens w twoim projekcie.

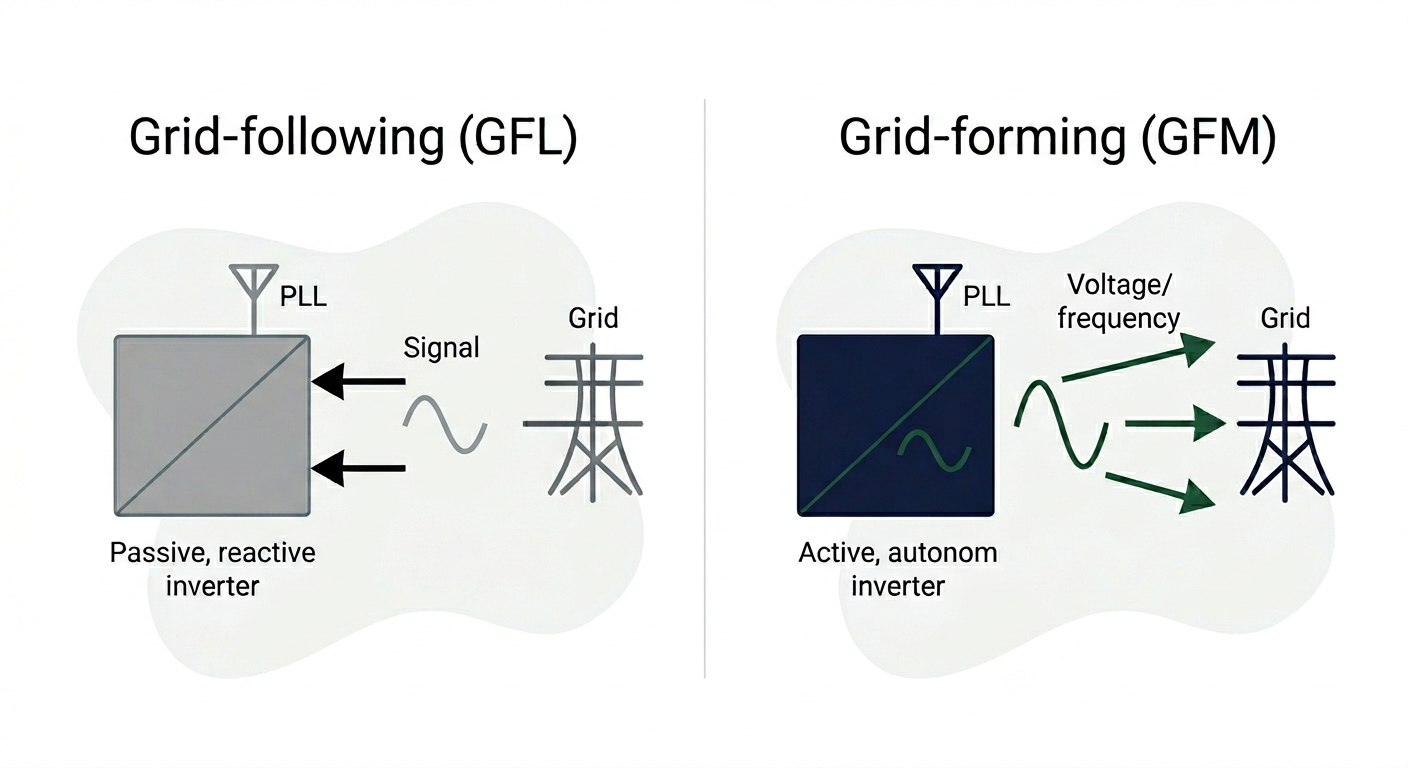

Grid-forming vs grid-following: fundamentalna różnica
Większość falowników działających dziś w projektach OZE i BESS pracuje w trybie grid-following (GFL). Falownik śledzi napięcie i częstotliwość istniejącej sieci za pomocą pętli PLL (Phase-Locked Loop) i dopasowuje do niej swój sygnał. Działa jak doskonały naśladowca: sieć mówi mu co robić, on wykonuje. W stabilnej sieci, z dużym udziałem generatorów synchronicznych, to rozwiązanie które zdecydowanie spełnia swoją rolę i sprawdza się od dekad.
Problem pojawia się, gdy sieć przestaje być stabilna. Gdy kolejne elektrownie węglowe i gazowe wychodzą z systemu, znika z nimi coś, czego falownik GFL nie zastąpi: inercja. Wirujące masy turbin generatorów to gigantyczne koła zamachowe — spowalniają zmiany częstotliwości po zakłóceniach i dają systemowi czas na reakcję. Falownik GFL tej inercji nie generuje: reaguje na częstotliwość sieci, ale jej nie stabilizuje.
Falownik grid-forming (GFM) działa odwrotnie. Zamiast śledzić sygnał sieci, sam tworzy napięcie i częstotliwość w punkcie przyłączenia — sterowany programowo, zachowuje się jak synchroniczny generator. Może działać nawet wtedy, gdy sieć jest martwa (black start). Może reagować na zakłócenia w ciągu milisekund, bez oczekiwania na sygnał od operatora. Może podtrzymywać napięcie w słabych węzłach sieci.
To brzmi jak rozwiązanie na wszystko. I tu właśnie zaczyna się problem z tym checkboxem.

28 kwietnia 2025: blackout iberyjski i co tak naprawdę z niego wynika
28 kwietnia 2025 roku, o godzinie 12:33, awaria zasilania dotknęła Półwysep Iberyjski — Hiszpanię, Portugalię, Andorę, a częściowo też południe Francji. Ponad 50 milionów ludzi przez kilka do kilkunastu godzin było bez prądu. W pierwszych tygodniach media tłumaczyły zdarzenie prosto: zbyt dużo słońca i wiatru, zbyt mało inercji.
Raport końcowy ENTSO-E opublikowany w marcu 2026 zdementował tę uproszczoną narrację. Blackout nie był spowodowany samym udziałem OZE — był efektem kombinacji wielu nakładających się czynników: oscylacji napięcia, luk w kontroli mocy biernej, różnic w praktykach regulacji napięcia między regionami, gwałtownych redukcji produkcji i kaskadowych odłączeń generatorów. To był przede wszystkim problem braku kontroli napięcia, a nie wyłącznie niedoboru inercji.
Dlaczego to ważne? Bo wiele materiałów konferencyjnych i materiałów sprzedażowych dostawców BESS od maja 2025 roku cytuje blackout jako dowód na konieczność grid-forming. To przekaz niekompletny. Grid-forming jest jednym z zaleceń ENTSO-E po tym zdarzeniu — ale nie jedyną ani nawet główną diagnozą. Inwestor, który rozumie tę różnicę, lepiej oceni agresywny marketing.
Co blackout iberyjski rzetelnie pokazuje: w systemie z rosnącym udziałem OZE i wycofującymi się generatorami synchronicznymi stabilność sieci staje się problemem strukturalnym. Polska za kilka lat będzie w podobnym miejscu, w którym Hiszpania była kilka lat temu. To jest argument za tym, żeby zrozumieć ten temat lepiej.
Jak Europa rozwiązuje problem inercji: trzy modele
Każdy kraj idzie własną ścieżką, ale kierunek jest jeden.
Wielka Brytania: pionier, który udowodnił, że działa — i pokazał pułapki
Wielka Brytania jest pierwszym krajem na świecie, który zdefiniował wymagania grid-forming w kodeksie sieci. Specyfikacja GC0137 (GB Grid Forming Capability) uzyskała zatwierdzenie regulatora w 2022 roku. Następnie National Grid uruchomił program Stability Pathfinder, który zakontraktował usługi inercji i mocy zwarciowej od prywatnych aktywów.
W ramach Stability Pathfinder Phase 2, NESO zakontraktowało łącznie 10 projektów o łącznej wartości 323 milionów funtów, zapewniając 11,55 GVA mocy zwarciowej w Szkocji i 6,75 GVA·s inercji dla całej Wielkiej Brytanii — przez pięć kondensatorów synchronicznych i pięć baterii grid-forming.
Flagowy przykład operacyjny: Zenobē z Wärtsilä (systemy BESS, platforma GEMS) i SMA Solar (falowniki grid-forming) uruchomiło Blackhillock w Szkocji — pierwszą na świecie baterię BESS dostarczającą usługi stabilizacyjne (Stability Services) bezpośrednio do operatora sieci przesyłowej. Model ekonomiczny opierał się na stackowaniu: usługi stabilności łączono z rynkiem day-ahead, rezerwami częstotliwości, mocą bierną i bilansowaniem — co pozwoliło zaoferować operatorowi usługi za ułamek kosztu projektu wyłącznie stabilizacyjnego.
Ale jest też druga strona. W Stability Market Round 2, przeprowadzonym na początku 2026 roku, NESO nie przyznało żadnego kontraktu projektom BESS — wszystkie oferty BESS odpadły na etapie oceny technicznej. Kontrakty na 7,3 GVA trafiły do kondensatorów synchronicznych i turbin gazowych OCGT. Branża wskazuje, że nowe specyfikacje techniczne przetargu — wymagające od uczestników deklarowania konkretnych, niezmiennych wartości stałej inercji — mogły być dopasowane do technologii synchronicznych, a nie do charakterystyki BESS. Technologia grid-forming działała na Pathfinderze. Na kolejnym przetargu — nie przeszła wymagań formalnych. To kluczowa lekcja o różnicy między „grid-forming capable”, „grid-forming certified” i „grid-forming compliant z konkretnym przetargiem”.
Niemcy: pierwszy produkt rynkowy z wyceną, dostępny od stycznia 2026
Niemcy poszły najdalej w zakresie tworzenia mechanizmu wynagrodzenia dla grid-forming.
W maju 2025 roku weszła w życie wytyczna VDE FNN regulująca wymagania i weryfikację dla jednostek grid-forming — pierwszy taki standard w Niemczech. Na jej podstawie, decyzją Bundesnetzagentur z kwietnia 2025 roku, cztery niemieckie TSO — 50Hertz, Amprion, TenneT i TransnetBW — uruchomiły 22 stycznia 2026 roku zakup usług inercji pod nazwą Momentanreserve.
Model: stała cena za MW zarejestrowany, cztery kategorie produktów różniące się kierunkiem odpowiedzi inercyjnej i poziomem dostępności. Produkt premium (90% dostępności) jest przeznaczony dla BESS — wyższe wynagrodzenie w zamian za wyższą gotowość. Kontrakt obejmuje dwa lata od uruchomienia, z możliwością akceptacji przez TSO w ciągu trzech miesięcy od złożenia oferty.
Warunek wejścia: spełnienie wymagań technicznych VDE FNN — nie wystarczy deklaracja „grid-forming capable” od dostawcy.
To jest model, który Polska powinna obserwować jako punkt odniesienia dla przyszłego produktu PSE.
Irlandia: cel 95% SNSP do 2030 i pragmatyczny pilot
EirGrid wyznaczył cel 95% penetracji źródeł niezsynchronizowanych (SNSP) do 2030 roku. Osiągnięcie tego poziomu wymaga kondensatorów synchronicznych, falowników grid-forming i zaawansowanego zarządzania częstotliwością. W ramach programu Low Carbon Inertia Services (LCIS) zakontraktowano już inercję od czterech projektów.
Dokument LCIS Phase 2 z grudnia 2025 roku jest jednak znamiennie ostrożny: grid-forming nie spełnia wymagań kwalifikacyjnych głównego przetargu na inercję — przede wszystkim dlatego, że BESS nie dostarcza mocy zwarciowej w takim zakresie jak kondensatory synchroniczne. Jednocześnie EirGrid zapowiedział oddzielny pilot dla technologii grid-forming. Podejście „chcemy, ale musimy to najpierw formalnie zweryfikować” — uczciwe i warte obserwowania przez Polskę.
ENTSO-E i NC RfG 2.0: kierunek pewny, harmonogram niepewny
ENTSO-E opublikowało raport techniczny Phase II dotyczący wymagań grid-forming — fundament dla przyszłego obowiązku grid-forming w dużych instalacjach OZE i BESS powyżej 1 MW. Raport jest niewiążący, ale ramy są efektywnie finalne.
Krytyczny szczegół, który ginie w materiałach marketingowych: NC RfG 2.0 jest wciąż w toku procesu legislacyjnego Komisji Europejskiej i nie ma pewnego harmonogramu adopcji — wznowienie prac planowane jest na 2026 rok, ale daty przyjęcia nie ma. Po przyjęciu przez KE, każdy kraj UE będzie wdrażał wymagania we własnym podejściu i własnym harmonogramie, potencjalnie z okresami przejściowymi. Pełna ścieżka dla Polski — od adopcji NC RfG 2.0 przez transpozycję do IRiESP i ewentualnych produktów rynkowych — jest wieloletnia i głęboko niepewna.
Stan regulacyjny w Polsce: czerwiec 2026
To jest sekcja, w której wymagana jest największa precyzja, bo rynek jest pełen mylących sygnałów.
Co mamy dziś
PSE pojawia się na konferencjach i mówi o grid-forming. Strategia PSE 2026–2040, ogłoszona w grudniu 2025 roku, wymienia grid-forming jako jeden z filarów stabilności sieci — obok kompensatorów synchronicznych i rozwoju rynku usług systemowych. Równolegle PSE zapowiedziało na 2026 rok publikację „Mapy drogowej rynku energii elektrycznej”, w której wskaże nowe potrzeby produktowe. To może być pierwszy sygnał podejścia do wynagrodzenia za zdolności grid-forming — ale na dziś to tylko zapowiedź.
Kluczowy cytat z komunikatu PSE ze stycznia 2026 roku: „Wraz z wycofywaniem elektrowni na węgiel, z KSE będą znikały też generatory synchroniczne, które dzięki swoim cechom fizycznym zapewniają kluczowe dla pracy sieci właściwości, takie jak inercja, moc zwarciowa oraz zdolność do regulacji napięcia. Jak dotąd źródła OZE nie są w stanie ich dostarczyć, ponieważ w większości pracują w trybie podążania za parametrami sieci.”
Co jest w planach
PSE prowadzi aktualnie rozpoznanie rynku i dialogi techniczne z dostawcami technologii GFM — identyfikuje dostępne rozwiązania i ocenia ich dojrzałość. Analizuje też doświadczenia innych europejskich TSO.
Etap drugi — opracowanie projektu wymagań technicznych i konsultacje branżowe — planowany jest na drugą połowę 2026 roku. PSE wprost zastrzega: zakres, harmonogram i forma realizacji mogą się zmienić w zależności od wyników analiz i uwarunkowań regulacyjnych.
Czego nie ma i nie będzie w najbliższym czasie
Na dziś, w czerwcu 2026:
Nie ma wiążącego technicznego standardu grid-forming w IRiESP ani żadnym rozporządzeniu. Nie ma żadnego produktu rynkowego PSE wynagradzającego zdolności grid-forming (brak odpowiednika Momentanreserve i Stability Pathfinder). Nie ma procesu certyfikacji grid-forming w Polsce. Nie ma ścieżki wykazania tej zdolności przy przyłączeniu. Nie ma jasnych odpowiedzi na pytanie: co się stanie z projektem, który zadeklarował grid-forming, a certyfikatu nie ma — bo nie ma co spełniać.
Dlaczego inwestorzy zaznaczają „grid-forming” bez planu
Wróćmy do formularza.
Po pierwsze, psychologia opcjonalności. Inwestor myśli: zaznaczę teraz, nie stracę, a może za kilka lat będę mógł skorzystać. To zrozumiały odruch. Problem w tym, że grid-forming to nie jest przełącznik. To decyzja architektoniczna podejmowana przy projektowaniu PCS, z konsekwencjami dla specyfikacji technicznej, kosztów weryfikacji i certyfikacji, modelu operacyjnego i — co ważne dla bankowalności — dla zakresu gwarancji EPC.
Po drugie, presja ze strony dostawcy. „Grid-forming capable” uzasadnia wyższy CAPEX i wygląda lepiej w materiałach marketingowych. Dostawca chętnie to zaznaczy — ale odpowiedzialność za plan przychodowy leży po stronie inwestora.
Po trzecie, brak właściwego pytania. Nikt nie przychodzi do inwestora i nie pyta: jaki masz plan na przychody z tej zdolności? Gdzie jest kontrakt? Który produkt PSE za to zapłaci i kiedy? To pytania, które powinny paść na etapie due diligence — zanim podpisze się kontrakt EPC.
Checklist: co naprawdę sprawdzić w ofercie dostawcy
Gdy widzisz „grid-forming” w specyfikacji technicznej BESS, to są właściwe pytania:
- Czym dokładnie jest „grid-forming capable” w tej ofercie?Czy falownik ma certyfikat zgodny z konkretnym standardem (VDE FNN, GC0137 GB)? Czy to jest firmware, który można aktywować bez wymiany hardware? Czy wymaga dodatkowych komponentów? Czy producent dostarcza modele EMT (Electromagnetic Transient) wymagane do weryfikacji zdolności GFM przez operatora sieci? Bez modeli EMT nie ma certyfikacji — co kosztuje i jak długo trwa?
- Kto weryfikuje tę zdolność i w jakim procesie?W UK weryfikacja grid-forming wymaga specjalistycznych testów symulacyjnych i protokołów zgodności wykraczających poza standardowy proces przyłączeniowy. W Polsce w czerwcu 2026 takiego procesu nie ma. Co to oznacza dla twojego projektu przy ewentualnej istotnej modyfikacji instalacji, gdy NC RfG 2.0 już obowiązuje?
- Jaki jest plan przychodowy z tej zdolności?W Polsce dziś nie ma produktu rynkowego PSE wynagradzającego grid-forming. Jeśli dostawca lub developer mówi, że „będzie można zarabiać” — pytaj: na czym konkretnie, w jakim horyzoncie, na podstawie jakich zapowiedzi regulatora?
- Czy grid-forming jest spójny z modelem operacyjnym?Grid-forming, zwłaszcza w trybie świadczenia inercji syntetycznej, wymaga utrzymywania SOC w określonym paśmie gotowości. To wpływa na dostępność mocy do innych usług i na relację z agregatorem/optymalizatorem. Czy twój model operacyjny uwzględnia ten koszt operacyjny?
- Czy retrofit jest możliwy, jeśli zdecyduję się poczekać?W niektórych przypadkach modernizacja do grid-forming jest możliwa przez aktualizację firmware bez wymiany hardware — australijska bateria Western Downs (540 MW / 1080 MWh) przeszła taką ścieżkę w 2025 roku. Ale nie każdy falownik to umożliwia. Zapytaj dostawcę: czy mój konkretny PCS ma tę opcję, jaki jest jej koszt i harmonogram?
Kiedy grid-forming naprawdę ma sens
Grid-forming to realna i ważna technologia. Decyzja o jej włączeniu powinna jednak wynikać z konkretnego uzasadnienia — nie z odruchu zaznaczania wszystkiego.
Instalacje C&I z realną potrzebą operacyjną
To jest dziś najbardziej uzasadniony przypadek użycia w Polsce. Klient przemysłowy ma konkretny powód, dla którego potrzebuje zasilania niezależnego od sieci: kopalnia, która musi wyciągnąć ludzi spod ziemi przy zaniku napięcia. Linia produkcyjna, która musi bezpiecznie doprowadzić maszyny do pozycji wyjściowej. Centrum danych z wymogiem ciągłości zasilania na poziomie umownym.
Ale uwaga — tu zaczyna się część, której dostawcy BESS często nie mówią wprost. Checkbox „grid-forming” na formularzu to dopiero punkt startowy. Żeby tryb wyspowy faktycznie zadziałał, potrzebne jest:
- zaprojektowanie i wykonanie dedykowanej infrastruktury elektrycznej umożliwiającej separację wyspy od sieci (odpowiednie szyny, łączniki, układ przełączania),
- system automatycznych zabezpieczeń, który w ciągu milisekund wykryje zanik sieci i bezpiecznie przełączy instalację w tryb wyspowy — bez utraty zasilania i bez uszkodzenia urządzeń,
- uzgodnienia z operatorem sieci dystrybucyjnej, który musi wiedzieć, że instalacja może pracować wyspowo — i musi to zaakceptować w warunkach przyłączenia,
- studium koordynacji zabezpieczeń, żeby układ wyspowy nie kolidował z automatyką po stronie OSD,
- dokumentacja i testy oddawcze potwierdzające, że cały łańcuch działa jako system, nie jako zestaw komponentów.
Innymi słowy: grid-forming jako funkcja PCS to jeden element układanki. Projekt wyspowy to osobny zakres inżynierski, który musi być zaplanowany od początku — nie dodany po fakcie jako zmiana do EPC.
Budowanie opcjonalności na przyszłe przychody
Drugi uzasadniony przypadek: inwestor świadomie projektuje system z myślą o przyszłym produkcie rynkowym PSE lub o wymaganiach NC RfG 2.0, gdy trafią do polskiego prawa.
Ale tu trzeba być szczery co do tego, na co się decydujesz. Na dziś nie wiadomo: jakie parametry techniczne postawi PSE w swoich wymaganiach GFM, jak będzie wyglądał proces certyfikacji takiego rozwiązania — bo wytycznych jeszcze nie ma, jakie wymogi postawi operator przy przyłączeniu lub przy istotnej modyfikacji instalacji, ani w jakim horyzoncie pojawi się produkt rynkowy i jak zostanie wyceniony.
Zaznaczenie „grid-forming capable” w kontrakcie na zakup BESS nie rozwiązuje żadnego z tych pytań. Daje ci falownik z odpowiednim firmware — ale nie daje certyfikatu, nie daje modeli EMT wymaganych przez operatora, nie daje gotowości do przetargu, którego wymagania jeszcze nie istnieją.
Jeśli budujesz opcjonalność — rób to świadomie: z analizą co dokładnie kupujesz dziś, co zostaje do rozwiązania później i jakie są realistyczne scenariusze regulacyjne. To jest uzasadniona decyzja inwestycyjna. Ale powinna być podjęta z otwartymi oczami, nie z poczuciem, że zaznaczenie checkboxa zamknęło temat.
Co PSE i rynek zrobią dalej: uczciwa prognoza
W drugiej połowie 2026 roku powinien pojawić się projekt wymagań technicznych GFM PSE i ograniczone konsultacje branżowe. To będzie moment, kiedy rynek zobaczy konkretne parametry i będzie mógł ocenić, które instalacje w budowie lub planowaniu będą musiały spełnić nowe wymagania przy ewentualnej „istotnej modyfikacji” zgodnie z NC RfG 2.0.
W tym samym 2026 roku PSE zapowiedziało „Mapę drogową rynku energii elektrycznej” — dokument wskazujący nowe potrzeby produktowe. Jeśli znajdzie się w nim odniesienie do wynagrodzenia za grid-forming lub inercję syntetyczną, to będzie istotny sygnał dla inwestorów budujących modele przychodowe na 10+ lat.
NC RfG 2.0 — adopcja na poziomie UE — jest planowana na 2026 rok, ale z niepewnym harmonogramem. Po przyjęciu przez Komisję Europejską każdy kraj wdroży wymagania we własnym tempie, potencjalnie z okresami przejściowymi. Pełna ścieżka dla Polski jest wieloletnia.
Produkt rynkowy PSE wynagradzający grid-forming będzie możliwy w perspektywie kilku lat, ale bez oficjalnych zapowiedzi parametrów ani harmonogramu. Ktokolwiek mówi inaczej, sprzedaje prognozę jako fakt.
Podsumowanie: co zaznaczać, a o co pytać
Grid-forming zmienia się z ciekawostki technicznej w strukturalny element stabilności systemów zdominowanych przez OZE. Niemcy uruchomiły produkt rynkowy. Wielka Brytania udowodnia, że technologia działa — i jednocześnie pokazuje, że „capable” to nie to samo co „certified” i „compliant z przetargiem”. Irlandia ostrożnie pilotuje. ENTSO-E finalizuje ramy prawne, których adopcja jest kwestią lat, a nie miesięcy.
W Polsce PSE jest na etapie rozpoznania rynku – nie ma jeszcze standardu, certyfikacji ani produktu rynkowego.
Formularz od dostawcy z opcją „grid-forming” to nie jest oferta przychodu. To jest decyzja architektoniczna z konsekwencjami finansowymi, technicznymi i operacyjnymi więc warto ją podjąć świadomie.
Trzy pytania warte rozważenia przed zaznaczeniem checkboxa:
- Jaki standard? — VDE FNN, GC0137, czy tylko deklaracja dostawcy?
- Jaki przychód? — Który produkt rynkowy, kiedy, na podstawie jakiego dokumentu regulatora?
- Jaki koszt? — CAPEX, weryfikacja EMT, certyfikacja, wpływ na model operacyjny?
Jeśli nie masz odpowiedzi na te trzy pytania — checkbox poczeka.
